Arbeitspakete

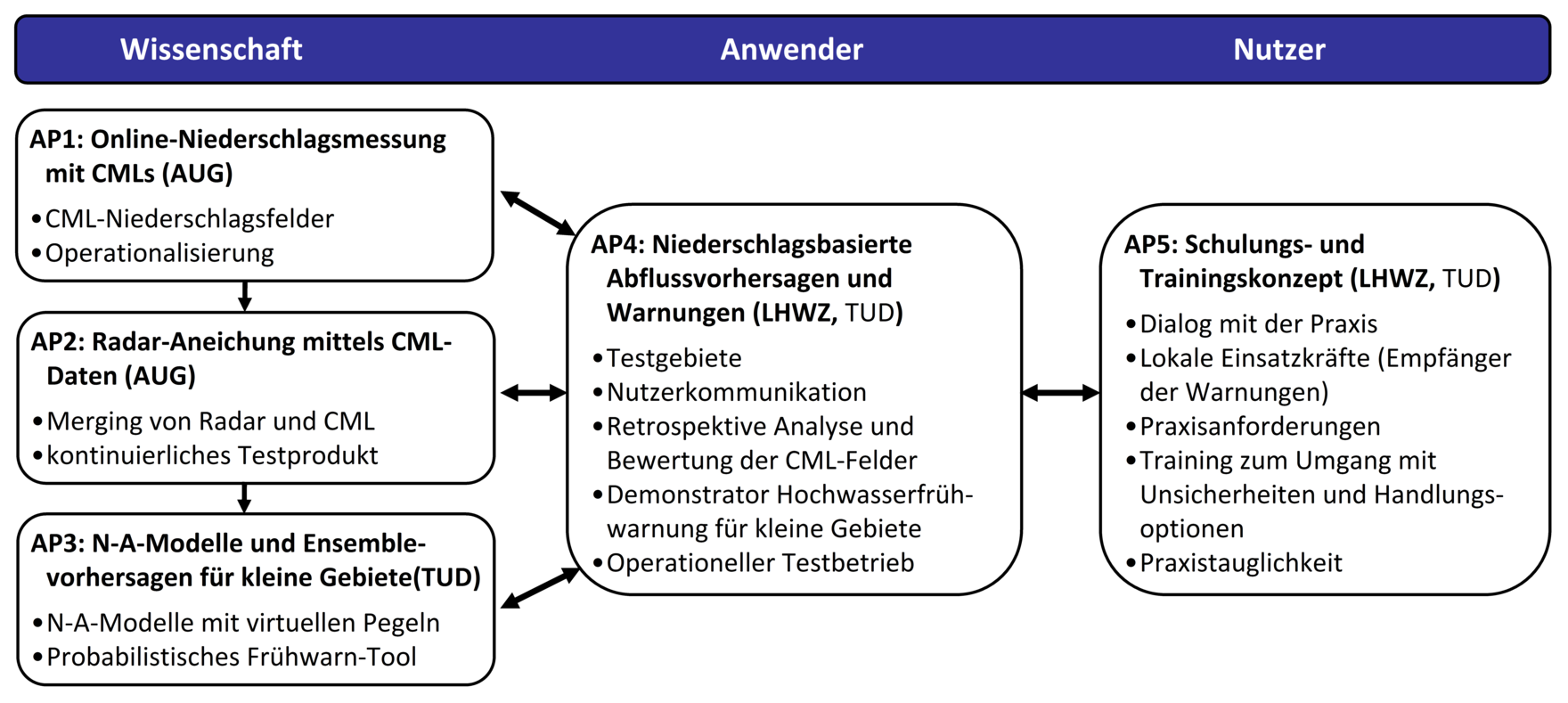

Projektstruktur, Verknüpfung der Arbeitspakete und Verantwortlichkeiten  © HoWa-innovativ

Der Arbeitsplan ist in 5 Arbeitspakete (AP) gegliedert, deren Zusammenwirken in der nebenstehenden Abbildung gezeigt ist. Details zu den Arbeitspaketen werden im Folgenden beschrieben. Das Vorhaben wird durch das LHWZ Sachsen koordiniert und ist auf die Dauer von drei Jahren angelegt. Davon entfallen zwei Jahre auf die Methodenerarbeitungen und retrospektiven Analysen. Das dritte Jahr ist für den operationellen Testbetrieb vorgesehen. Begleitend werden Schulungs- und Trainingsmaßnahmen erarbeitet und durchgeführt.

Online-Niederschlagsmessung mit CMLs

Arbeitspaket 1

Radar-Aneichung mittels CML-Daten

Arbeitspaket 2

N-A-Modelle und Ensemblevorhersagen

Arbeitspaket 3

Abflussvorhersagen und Warnungen

Arbeitspaket 4

Schulungs- und Trainingskonzept

Arbeitspaket 5
